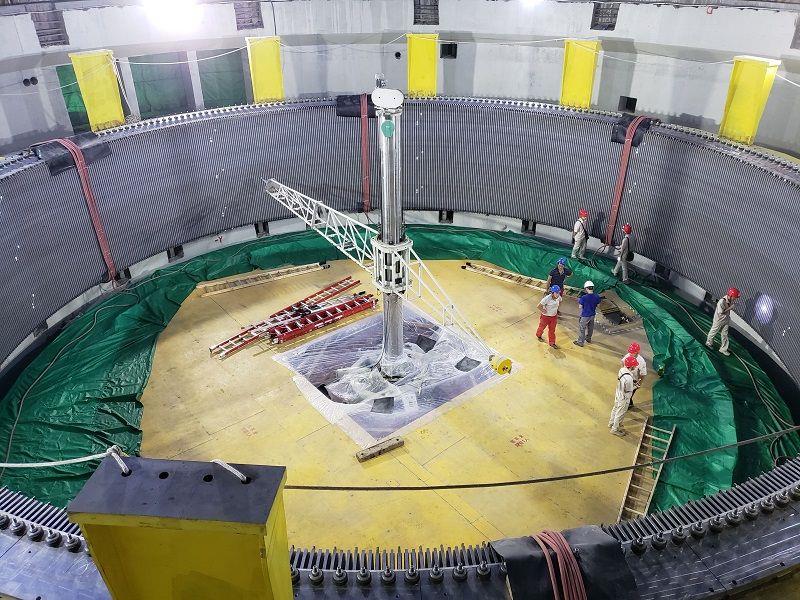

(通讯员 徐利兴/摄影 罗前林)2019年8月15日23时43分,乌东德左岸电站6#机组定子铁心磁化试验顺利通过,标志着左岸电站首台机组定子铁心安装正式完成,定子下线工作即将拉开序幕。
6#机机组定子最大外径21米,总高度5.7米。297根浮动式双鸽尾定位筋,采用预叠片方式进行定位、调整。定子铁心由约36.5万张0.5毫米厚的硅钢片叠装而成,分5次完成定子铁心叠压。根据福伊特厂家工艺要求,在内径17.55米分度圆内预叠片圆度应小于0.28mm,垂直度应小于0.15mm,正式叠片圆度应小于0.7mm,堪称“篮球场级尺寸,头发丝级精度”。
为了保证定子铁心安装质量,监理部自开工伊始,加强监理人员的业务学习和培训,提升其履职履责能力,在施工过程中充分发挥主动控制作用,严格控制每道工序质量,对于铁心叠装重要工序实施旁站监理,及时组织各方协调解决施工过程中出现的各种问题。铁心于8月14日验收完成,整体圆度0.63mm,其它各项指标均优于标准要求。
8月15日22时13分,经监理部、福伊特和葛机电项目部最后一次联合检查验收合格后,随着10千伏开关柜的合闸,试验正式开始。23时43分试验顺利结束,历时90分钟的试验检测数据表明,定子铁芯单位损耗、温升、温差及噪音等技术参数均在标准范围内,间接反映了定子铁芯了制造、安装质量满足设计和规范要求,为后续定子绕组安装工作奠定了坚实基础。
